Ziel des regionalen Gesamtverkehrskonzepts (rGVK) Limmattal ist es, eine möglichst langfristig funktionierende, bedürfnisgerechte und umweltverträgliche Balance zwischen Siedlungs- und Verkehrsentwicklung zu schaffen – unter dem Leitsatz: «Das Limmattal ist zukunftstauglich unterwegs».
Über das Projekt
Das regionale Gesamtverkehrskonzept (rGVK) Limmattal ist ein kantonsübergreifendes Planungsinstrument für die zukünftige Verkehrsentwicklung im Limmattal.
Unter dem Leitsatz «Das Limmattal ist zukunftstauglich unterwegs» erarbeiten die Kantone Zürich und Aargau gemeinsam mit den regionalen Planungsverbänden ein Konzept für die Mobilität in dieser dynamisch wachsenden Region.
Unsere Zielsetzungen mit dem rGVK
- Entwicklung einer gemeinsamen Vision für die Mobilität im Limmattal 2050
- Schaffung einer Grundlage für das Agglomerationsprogramm Limmattal 6. Generation
- Verbesserung der regionalen Vernetzung innerhalb und über die Region hinaus
- Förderung multimodaler Verkehrslösungen
- Integration von Logistikkonzepten
Perimeter

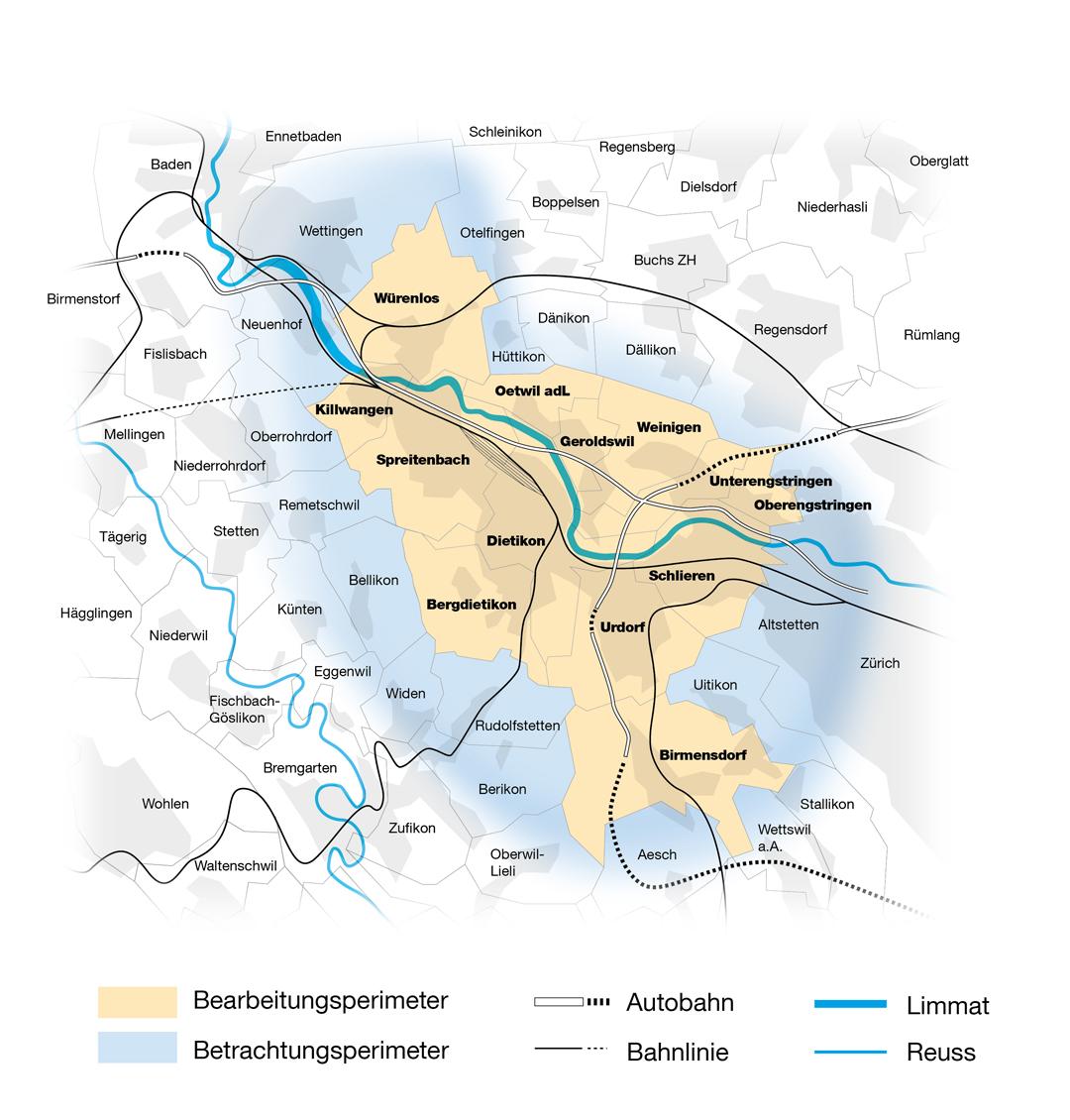

Das rGVK Limmattal umfasst folgende Perimeter:
Die Massnahmenansätze des rGVK Limmattal werden sich auf die Gemeinden innerhalb des Bearbeitungsperimeters konzentrieren. Dank dem erweiterten Betrachtungsperimeter wird eine Abstimmung mit den angrenzenden Planungen sichergestellt.
Inhaltliche Schwerpunkte
Mit dem rGVK Limmattal sollen:
- ein gemeinsames Zielbild für die Mobilität im Limmattal bis 2050 definiert werden,
- die Vernetzung innerhalb der Region und regionsübergreifend – sowohl räumlich als auch multimodal – gestärkt werden,
- die Abstimmung mit übergeordneten Projekten und angrenzenden Planungen sichergestellt werden,
- bestehende Logistikkonzepte in die Gesamtplanung integriert werden.
Ziele
Die Projektsteuerung hat im September 2026 die Ziele des rGVK Limmattal präzisiert. Dabei wurden die ursprünglich sechs Ziele zu drei Hauptzielen zusammengefasst. Für jedes der drei Hauptziele wurden messbare Zielwerte festgelegt, deren Erreichung regelmässig überprüft werden soll:
Kurze Wege durch nutzungsdurchmischte Siedlungen
Siedlungen sollen sich an gut mit dem ÖV erschlossenen Orten entwickeln, Alltagsziele sollen zu Fuss oder mit dem Velo erreichbar sein. Der Anteil der Wohn- und Arbeitsorte mit sehr guter oder guter ÖV-Erschliessung soll von 46 auf 55 bis 60 Prozent steigen.
Hohe Erreichbarkeit durch ein leistungsfähiges und siedlungsverträgliches Verkehrsangebots
Die Reisezeiten im Auto- und im öffentlichen Verkehr sollen verlässlich sein. Fuss- und Velonetze sollen zusammenhängend, sicher und hindernisfrei sein. Die Zahl der Verunfallten soll von 1,06 auf mindestens 0,85 pro 1’000 Personen sinken.
Effiziente und umweltschonende Mobilität
Der Anteil von Auto und Motorrad an den täglich zurückgelegten Distanzen soll von aktuell 64,5 Prozent auf 40 bis 50 Prozent sinken, die Treib-hausgasemissionen des Verkehrs sollen auf netto null sinken. Vor allem im dicht bebauten Talboden sollen mehr kurze Wege zu Fuss, mit dem Velo oder dem ÖV erfolgen.
Projektorganisation
Das Projekt wird von einer Steuerungsgruppe unter dem Vorsitz des Amts für Mobilität des Kantons Zürich geleitet. Die Projektsteuerung setzt sich aus Vertreterinnen und Vertretern beider Kantone sowie der regionalen Planungsverbände zusammen.
Beteiligte Institutionen
- Kanton Zürich, Amt für Mobilität (Co-Projektleitung)
- Kanton Aargau, Departement Bau, Verkehr und Umwelt (Co-Projektleitung)
- Zürcher Planungsgruppe Limmattal (ZPL)
- Planungsverband Baden Regio «Kreis 2»
- REPLA Mutschellen-Reusstal-Kelleramt
- Betroffene Gemeinden im Limmattal
Projektleitung
Projektleitung Kanton Zürich: Sarah Hug, Amt für Mobilität, Co-Projektleiterin rGVK Limmattal: sarah.hug@vd.zh.ch
Projektleitung Kanton Aargau: Katharina Brandenberger, Departement Bau, Verkehr und Umwelt, Co-Projektleiterin rGVK Limmattal: katharina.brandenberger@ag.ch
Projekt-Governance
Die Projektbeteiligten haben eine gemeinsame Projekt-Governance verabschiedet, die die Zusammenarbeit im Projekt regelt sowie die Grundsätze der Kommunikation und Partizipation festlegt.
Partizipation
Die Erarbeitung des rGVK Limmattal erfolgt in einem partizipativen Prozess mit den betroffenen Gemeinden und regionalen Planungsverbänden:
- Workshops mit Vertreterinnen und Vertretern der Gemeinden und Regionen
- Öffentliche Informationsveranstaltungen im Rahmen der Delegiertenversammlungen der ZPL
- Einbezug der Nachbarsregionen: Stadt Zürich (RSZ) und des Furttals (ZPF)

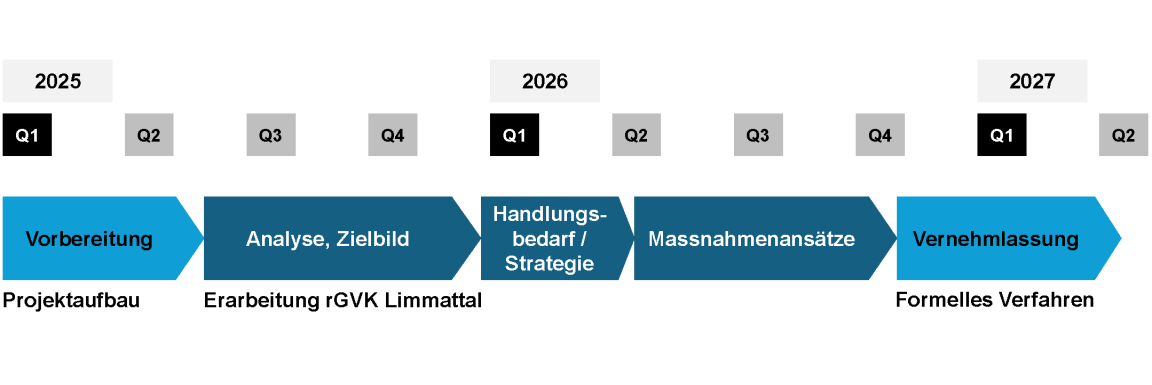

Meilensteine
- 12.06.2025: Projektstart
- 05.11.2025: Projektinformation im Rahmen der Delegiertenversammlung ZPL (öffentlich)
- 13.05.2026: Projektinformation im Rahmen der Delegiertenversammlung ZPL (öffentlich)
- Q1 2027: Projektabschluss
Informationen aus dem Projekt
Verwenden Sie die Akkordeon-Bedienelemente, um die Sichtbarkeit der jeweiligen Panels (unterhalb der Bedienelemente) umzuschalten.
Die Projektsteuerung hat an ihrer Sitzung vom 21. Oktober 2026 die Massnahmen des rGVK verabschiedet. Hier erfahren Sie mehr:
Die Projektsteuerung hat an ihrer Sitzung vom 27. März 2026 die Ziele des rGVK verabschiedet. Hier erfahren Sie mehr:
Die Projektsteuerung hat an ihrer Sitzung vom Mittwoch, 26. November 2025, die Lagebeurteilung verabschiedet und den Prozess für gemeinsame Ziele des rGVK lanciert.
Hier erfahren Sie mehr:
Die Lagebeurteilung basiert auf verschiedenen Grundlagen. Die wichtigsten Dokumente sind hier zu finden:
Die Kantone Zürich und Aargau haben gemeinsam mit den regionalen Planungsverbänden die Arbeiten an einem regionalen Gesamtverkehrskonzept für das Limmattal aufgenommen.
Wenn Sie über den Stand des Projekts informiert bleiben möchten, können Sie sich gerne unter kommunikation.afm@vd.zh.ch an uns wenden. Wir informieren Sie dann über Updates.
