Die amtliche Vermessung (AV) steht vor einem bedeutenden Wandel. Mit der Einführung des neuen Datenmodells DMAV modernisiert der Bund die Grundlagen der AV umfassend.
Neues Datenmodell der amtlichen Vermessung
Der Bund führt ein neues Datenmodell der amtlichen Vermessung (DMAV) ein. Die digitalen Daten der amtlichen Vermessung sind für zahlreiche Stellen unverzichtbar. Damit der Austausch dieser Georeferenzdaten zwischen Nachführungsstellen, Gemeinden, Kantonen und dem Bund reibungslos funktioniert, müssen sie in einem einheitlichen Datenmodell vorliegen. Die vom Bund definierte Struktur ermöglicht den schweizweiten Datenaustausch.
Das neue Modell setzt auf einen modularen Aufbau und die Datenbeschreibungssprache INTERLIS 2. Die Einführung in der gesamten Schweiz ist bis Ende 2027 geplant.
Vorteile des neuen Datenmodells
Das neue Modell besteht aus mehreren thematischen Geodatenmodellen. Diese Modularität ermöglicht eine flexible Kombination der Daten der AV.
DMAV bietet zudem die Möglichkeit, Daten einzubinden, die für die amtliche Vermessung relevant sind, aber nicht von ihr erfasst oder verwaltet werden. So steigen Agilität und Reaktionsfähigkeit gegenüber neuen oder geänderten Anforderungen. Der Datenaustausch und die Zusammenarbeit zwischen den verschiedenen Stellen wird verbessert.
Die Einführung des neuen Datenmodells DMAV stellt einen grundlegenden Wechsel in der Strukturierung und Nutzung der digitalen Daten der AV dar. Durch die modulare und flexible Ausgestaltung sollen der schweizweite Datenaustausch optimiert und die Effizienz der amtlichen Vermessung erheblich gesteigert werden.
- Modernes zukunftsfähiges Datenmodell
- Modular und flexibel erweiterbar, ohne das gesamte Modell zu ersetzen
- Bessere Unterstützung digitaler Prozesse wie automatisierter Datenaustausch oder bei GIS-Anwendungen und Webservices
- Anpassungsfähigkeit für zukünftige Anforderungen wie 3D-Daten
Projektplanung
Das Projektvorhaben soll bis Ende 2027 abgeschlossen sein. Die folgende Tabelle beschreibt die Projektphasen mit ihren Schwerpunkten.

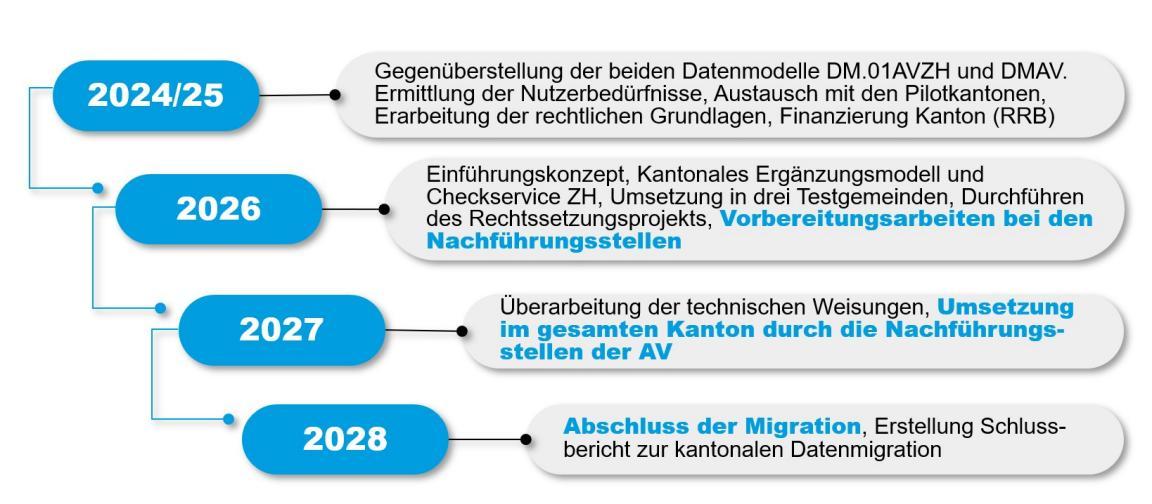

Zeitplan
Vorgehen
Schaffung der gesetzlichen Grundlagen
Bis 2027 werden die kantonalen Gesetzesgrundlagen (KGeoIG, KGeoIV, KVAV) an die neuen bundesrechtlichen Vorgaben angepasst. Gleichzeitig werden die technischen Weisungen überarbeitet.
Kantonales Modell
Mit der Einführung von DMAV und dem Inkrafttreten der VAV-VBS sind kantonale Modellerweiterungen nicht mehr zulässig. Der Kanton Zürich hat bisher traditionell mehr Details und weitere Attribute in der AV erhoben. Dieser höhere Detaillierungsgrad und Informationsgehalt wird von Nutzenden sehr geschätzt und deshalb weiterhin in ähnlichem Umfang bereitgestellt. Im Kanton Zürich wird künftig das harmonisierte Ergänzungmodell «DMAV-KGK» der Konferenz der kantonalen Geoinformations- und Katasterstellen (KGK) eingesetzt. Dieses umfasst vor allem bei befestigten und humusierten Flächen Verfeinerungen der Objektarten.
Testgemeinden
Vor der kantonsweiten Einführung soll die Umsetzung der Datenmigration mit drei Testgemeinden pro eingesetzter Vermessungssoftware getestet werden. Die enge Zusammenarbeit mit den Systemherstellern ist dabei zentral. So sollen Fehler frühzeitig erkannt werden und ein einheitliches und zuverlässiges Vorgehen bei der Einführung im gesamten Kanton sichergestellt werden.
Die Testgemeinden wurden so ausgewählt, dass unterschiedliche Softwarelösungen und Ausgangssituationen berücksichtigt werden können. Auf den Erkenntnissen dieser Tests basierend werden die Vorgaben und Abläufe für die Migration des gesamten Kantons definiert. Die Testprojekte finden von Mitte August bis Ende Dezember 2026 statt.
|
Gemeinde
|
Software
|
Nachführungsstelle
|
|---|---|---|
| Birmensdorf | GEONIS Expert, ArcGIS Desktop | Acht Grad Ost AG |
| Mettmenstetten | GeoMedia, GEOS Pro | Wälter Willa (gpw), Ingenieure für Geomatik Planung Werke |
| Grüningen | AutoCAD Map3D, GEOBOX GIS Amtliche Vermessung | Corrodi Geomatik AG (C-GEO), Vermessung-Geoinformatik-Beratungen |
Übersicht der Testprojekte für die Datenmigration des neuen Datenmodells
Umsetzung im gesamten Kanton ab 2027
Die operativen Arbeiten zur Umstellung auf das neue Datenmodell beginnen bereits im Jahr 2026. In diesem Jahr nehmen die AV-Nachführungsstellen die vorbereitenden Arbeiten für den Datenmodellwechsel auf. Der Wechsel zum neuen Datenmodell für die 160 Gemeinden des Kantons ist für das Jahr 2027 vorgesehen. Der Projektabschluss ist 2028 geplant. Bund und Kanton tragen die anfallenden Projektkosten gemeinsam.
Kommunikation
Die Projektleitung informiert regelmässig und transparent die beteiligten Organisationen über den Stand und die nächsten Schritte im Projekt. Die entsprechenden Präsentationen und Dokumente werden jeweils an dieser Stelle publiziert.
Informationen für Nachführungsstellen
Was die Nachführungsstellen zu beachten haben, ist hier zusammengefasst.
Migration betrifft mehrere Prozesse
- Mutationsprozesse
- Datenaustausch
- Geodienste
- Schnittstellen
- Export/Import
Empfehlung und vorbereitende Arbeiten
- Daten vor der Migration möglichst fehlerfrei aufbereiten und offene Mutationen vor der Migration abschliessen.
- Projektierte BB und EO werden im neuen Modell mit dem Status «projektiert» geführt. Nachführbare Objekte prüfen und zeitnah nachführen.
- Innerhalb der eigenen Arbeitsumgebung sollten Umsysteme, Schnittstellen und Datenflüsse frühzeitig identifiziert werden.
- Ebenso sollten beteiligte bürointerne und -externe Stellen, wie beispielsweise Gemeinde-GIS oder Landinformation frühzeitig informiert und in die Koordination einbezogen werden.
- Bereinigung der Overlaps: Anhebung des Toleranzwerts auf 2 mm.
- Eine hohe Datenqualität ist entscheidend, um Fehler während der Migration zu vermeiden.
Pflichtenheft
Das Pflichtenheft zur Einführung des neuen Datenmodells wird bis zum Beginn der eigentlichen Migration im Jahr 2027 laufend ergänzt und aktualisiert. Dabei fliessen insbesondere die Erkenntnisse aus den Testprojekten ein. Die jeweils aktuelle Version wird hier publiziert (das Kapitel Änderungsverzeichnis beschreibt jeweils die Änderungen im Detail). Die Nachführungsstellen erhalten das finale Pflichtenheft mit Beginn der Datenmigration.
Kostenbeiträge
Für die Datenmigration sowie die nötigen Vorarbeiten, die Anpassung der Schnittstellen, Abläufe, Vorlagen etc. werden von Bund und Kanton pauschale Kostenbeiträge an die Nachführungsstellen entrichtet. Die Kostenbeiträge setzen sich dabei aus einem fixen Anteil pro Büro – unter Berücksichtigung allfälliger weiterer Bürostandorte – sowie einem variablen Anteil pro Gemeinde zusammen. Letzterer basiert auf verschiedenen Kennzahlen einer Gemeinde, wie die Fläche oder die Anzahl von ausgewählten Objekten, um die «AV-Charakteristik» jeder Gemeinde individuell berücksichtigen zu können.
Informationen für Softwarelieferanten
Die gültige Datenmodelle und weitere Informationen für Hersteller von Vermessungssoftware sind hier aufgelistet.
Von den Nachführungsstellen im Kanton Zürich werden aktuell drei Vermessungssoftwares eingesetzt.
Datenmodelle
Im Kanton Zürich kommt das KGK-Ergänzungsmodell «DMAV-KGK» (Deutsch) zum Einsatz.
